Производство

Типы операций и плановое время

Типы операций, плановое время и строка «Итого»: как читать их в карточках и почему стоимость меняется из‑за прав и статуса процесса.

Светлана Золотенкова Автор: Светлана Золотенкова Обновлено: 08 июля 2026 г.

В таблице «Операции» есть две колонки, которые чаще всего вызывают вопросы: «Тип» и «План. время». От типа зависит, как система считает время и стоимость операции. А плановое время — это ориентир, сколько заказ займет у цеха. Разберем и то, и другое.

Типы операций

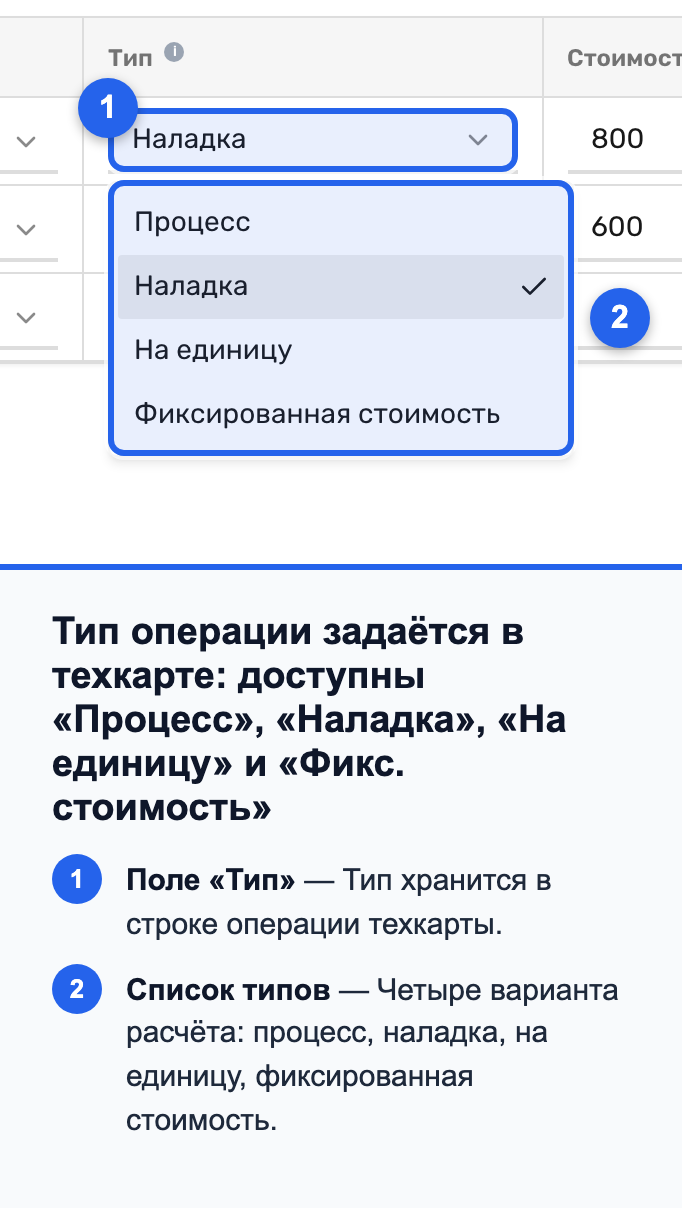

Каждая операция относится к одному из четырех типов. Тип задается в техкарте товара и показывается в колонке «Тип»:

  • «Процесс» — работа, длительность которой зависит от объема партии.
  • «Наладка» — подготовка перед запуском, время на нее не растет вместе с количеством.
  • «На единицу» — время считается на каждую единицу продукции.
  • «Фикс. стоимость» — операция с фиксированной стоимостью, без привязки ко времени.

Тип не переключается прямо в заказе — он приходит из техкарты вместе с самой операцией.

Колонка «Тип» в таблице операций: «Процесс», «Наладка», «На единицу», «Фикс. стоимость»
Четыре типа операций в колонке «Тип».

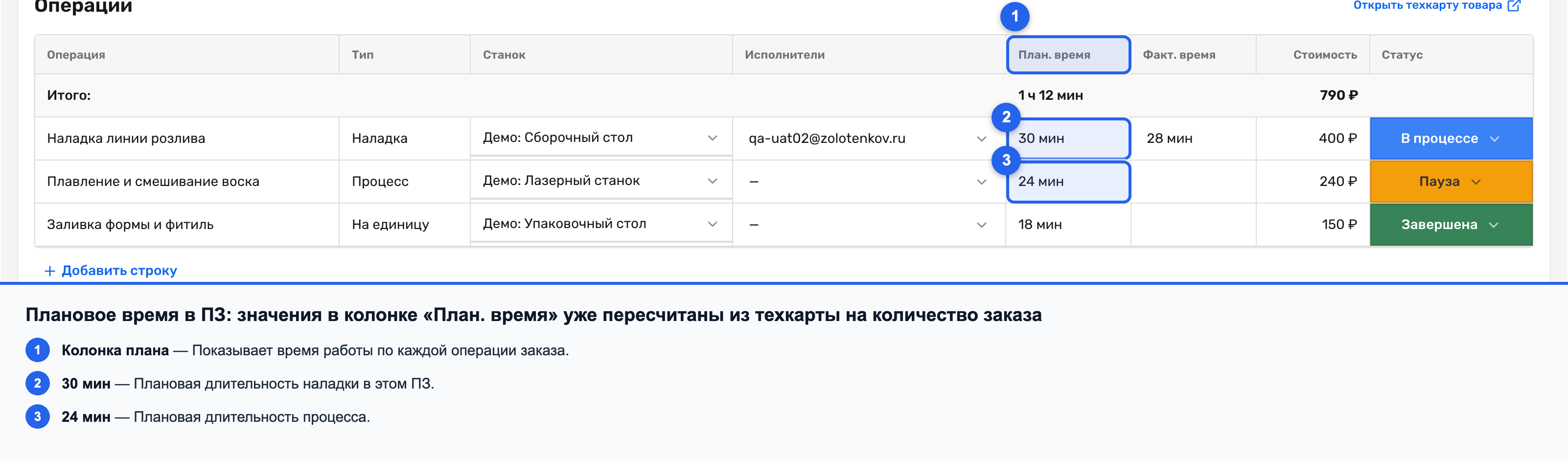

Плановое время

Колонка «План. время» показывает, сколько операция должна занять на всю партию заказа. Система считает это сама: длительность операции в часах умножается на 60 и на плановое количество заказа. Результат приводится к минутам или часам — в зависимости от величины.

Например, операция идет 0,5 часа на партию, а в заказе 20 единиц. Тогда плановое время растет вместе с количеством, и вы видите итог уже с учетом всего объема. Отдельно пересчитывать вручную не нужно.

Колонка «План. время» с рассчитанной длительностью операций
«План. время» считается автоматически по количеству заказа.

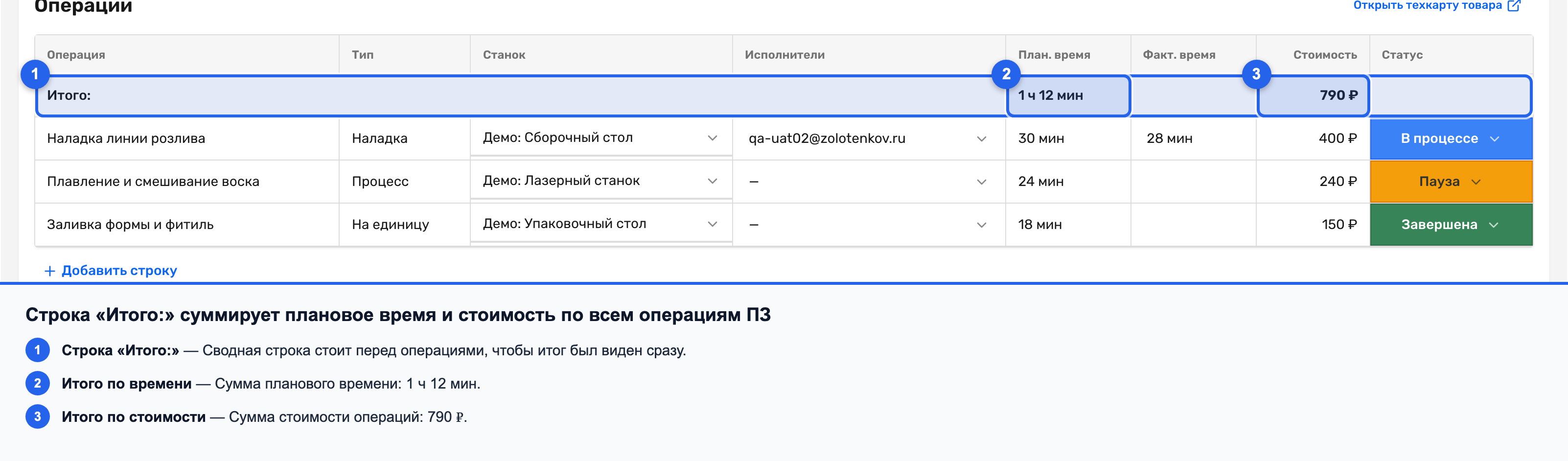

Строка «Итого»

Внизу таблицы — строка «Итого:». Она суммирует плановое время по всем операциям заказа. Это удобно, чтобы одним взглядом понять, сколько времени уйдет на весь заказ, а не складывать строки самому.

Строка «Итого» с суммой планового времени по операциям заказа
Строка «Итого:» сводит плановое время по всем операциям.

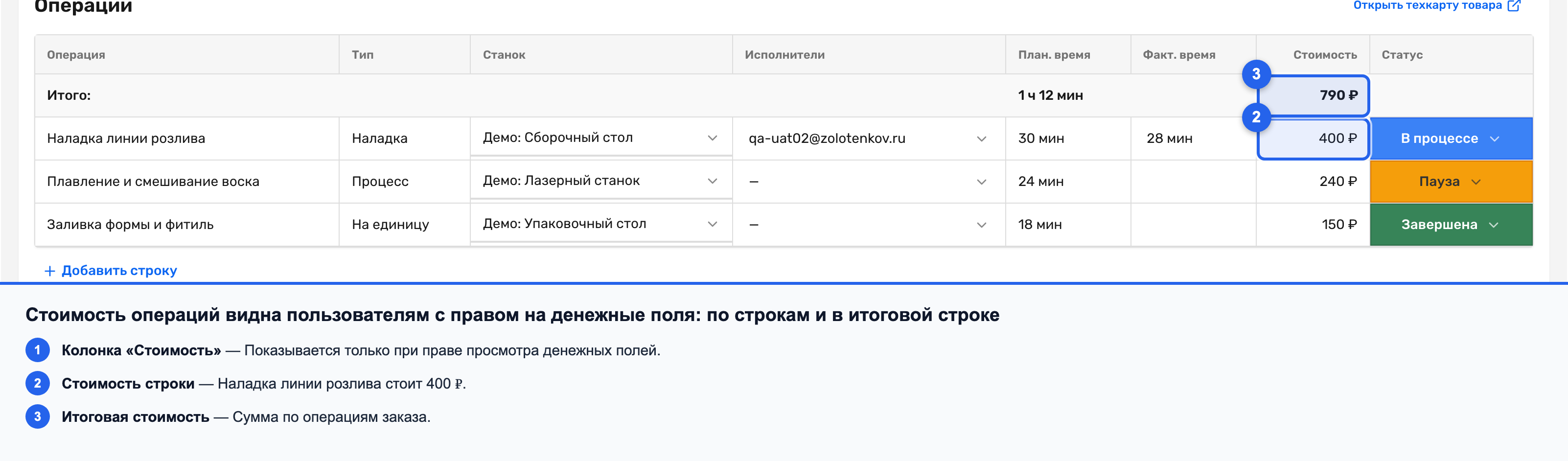

Стоимость операций

Рядом есть колонка «Стоимость» и итоговая стоимость по операциям. Их видят не все: колонка показывается только пользователям с правом на денежные поля. Если у вас такого права нет, колонки «Стоимость» вы просто не увидите — это нормально, доступ к цифрам настраивается ролями в разделе «Команда».

Как именно складывается себестоимость заказа — отдельная большая тема, здесь мы ее не раскрываем. Сейчас важно одно: стоимость операций считается по тому же типу и времени, что вы видите в таблице.

Колонка «Стоимость» в таблице операций, видимая только при праве на денежные поля
Колонку «Стоимость» видят только пользователи с правом на денежные поля.

Что дальше

Плановое время — это план. О том, как фиксировать факт и вести операцию по стадиям, читайте в статье «Фактическое время и статусы операций». Где живет таблица операций и откуда в ней строки, описано в статье «Операции в производственном заказе».

Помогла ли статья?
