Просрочки и опаздывающие материалы в производстве
Как Золотенков МРП подсвечивает просроченный срок производства, срок отгрузки и материалы, которые приходят позже планового начала.
Система не шлет уведомлений и ничего не перепланирует за вас, но она подсвечивает риск по срокам прямо в списке. Просроченные даты становятся красными, а под заказом может появиться желтый бейдж об опаздывающих материалах. Это пассивные сигналы — их задача обратить ваше внимание, решение за вами.

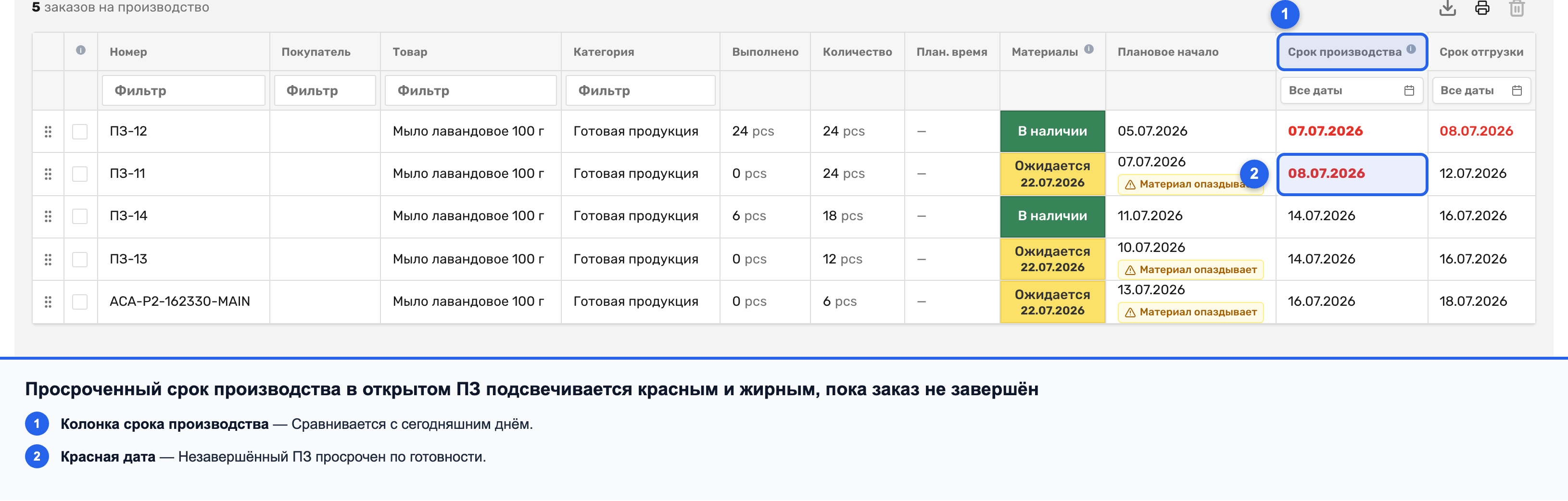

Просрочен срок производства
В открытом списке у незавершенного заказа дата в колонке «Срок производства» становится красной и жирной, если она уже раньше сегодняшнего дня. Это значит, что по плану заказ уже должен был лежать готовым на складе, а он еще в работе.

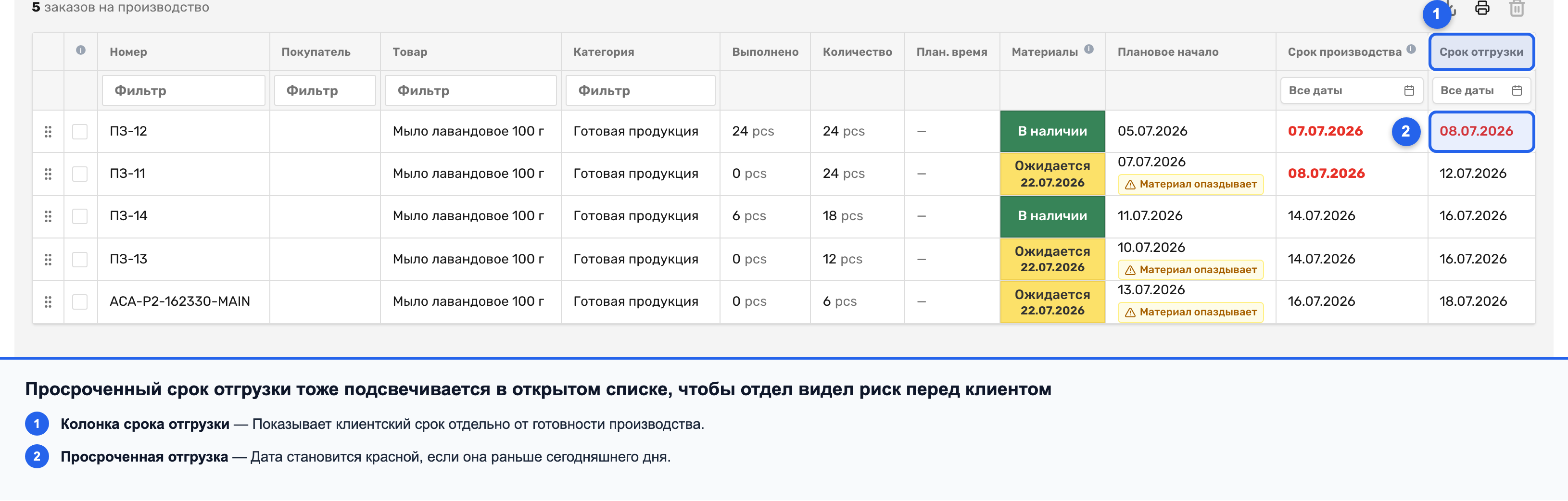

Просрочен срок отгрузки
Так же ведет себя и «Срок отгрузки». Если у незавершенного заказа эта дата уже прошла, в списке она становится красной. В карточке заказа поле срока отгрузки дополнительно помечается для доступности подписью «Срок отгрузки, просрочен» — чтобы сигнал был заметен и без цвета.
Завершенные заказы не подсвечиваются
Просрочка считается только для незавершенных заказов. Как только заказ переходит в статус «Завершен», его даты уже не краснеют — по нему работа сделана, и напоминать не о чем. Завершенные заказы смотрите на вкладке «Выполненные», отдельно от рабочей очереди.

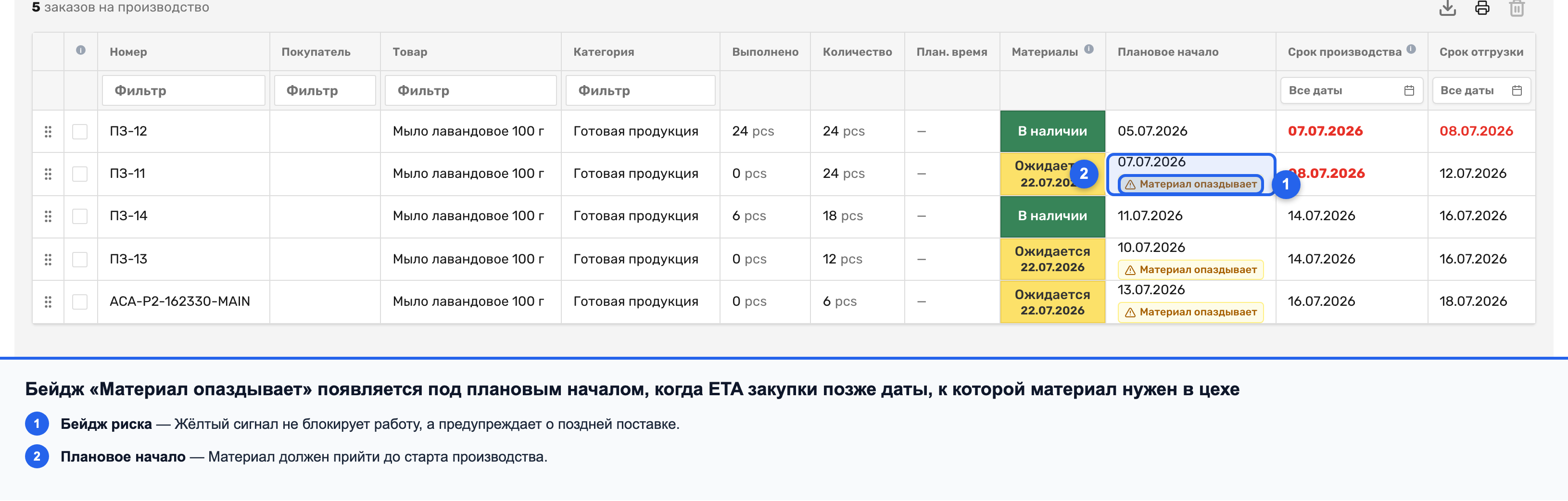

Материал опаздывает
Кроме дат есть отдельный сигнал по материалам. Под полем «Плановое начало» может появиться желтый бейдж, если закупка по нужному материалу придет слишком поздно. Слишком поздно — это позже, чем за один рабочий день до планового начала. При одном таком материале бейдж говорит «Материал опаздывает», при нескольких — «N материала опаздывают» или «N материалов опаздывают».

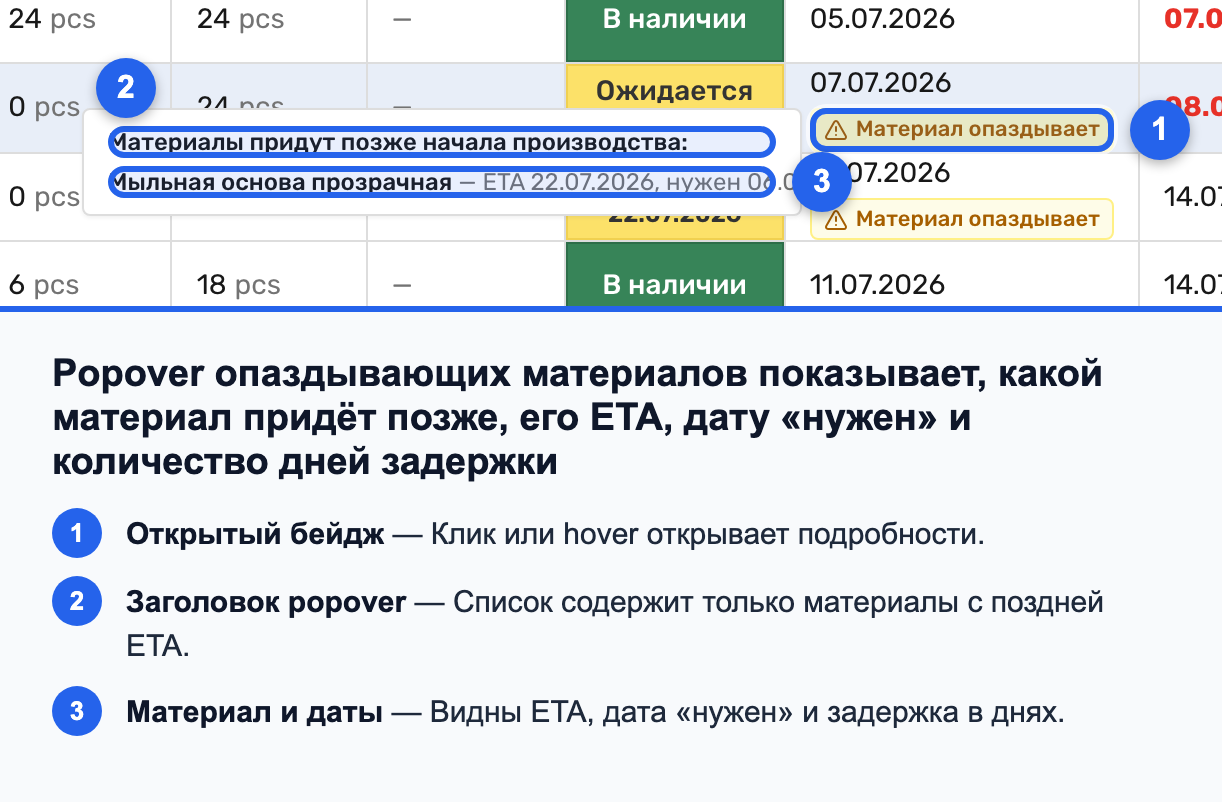

Что видно в подсказке
Наведите курсор на бейдж — откроется подсказка «Материалы придут позже начала производства:». В ней по каждому материалу видно название, ETA (когда закупка придет), дату «нужен» и на сколько дней материал опаздывает. Этого достаточно, чтобы понять, какая именно поставка тормозит заказ.
Что делать дальше
Бейдж и подсказка — это повод свериться: посмотрите плановое начало заказа и сроки закупок по опаздывающим материалам. Либо сдвиньте начало, либо поторопите поставку. Как заказать недостающие материалы и что означают статусы доступности, подробно разобрано в статьях о доступности материалов — здесь мы это не повторяем.
Что дальше
Про сами плановые даты — статья «Даты производственного заказа». Как настроить автоматический расчет даты завершения, читайте в «Настройка расчета сроков».
